Es porque la empresa Energía Catamarca SAPEM señaló varios detalles técnicos que no cumplieron las empresas que hicieron las obras.
La obra, como lo informó en reiteradas oportunidades este diario, se ejecutó para reemplazar todo el tendido subterráneo que tienen las 1.000 casas del barrio Libertador II y las del Libertador I, además de repotenciar las líneas para responder al creciente consumo de energía.
En total, se licitaron 6 obras de repotenciación, que involucraron a las empresas Capdevila, Intecom Servicios e Infraestructura, Huasi Construcciones, Canclini Construcciones, Eduardo Ciro del Valle Morales y MBA Ingeniería. El desembolso por las obras fue superior a 7,4 millones de pesos.

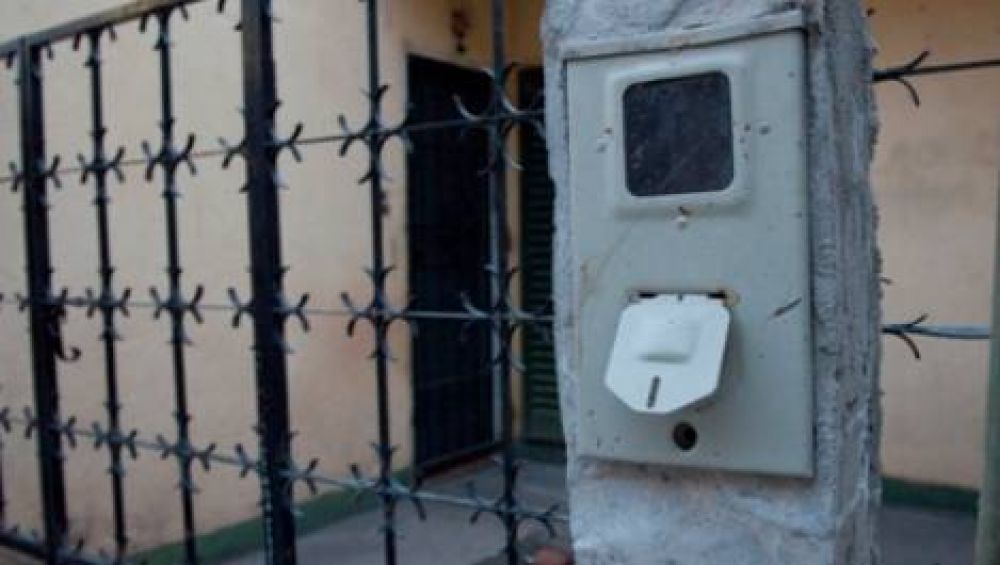

En rigor, las empresas tenían que instalar el cableado aéreo y colocar los pilares domiciliarios para reemplazar la colocación de los medidores en los gabinetes comunes que tenían las viviendas del barrio. El plazo de ejecución se venció en diciembre del año pasado, y las obras estuvieron a disposición del ministerio, en marzo y abril.
Pero la EC SAPEM se niega a recibir las obras, porque los técnicos señalaron diversos problemas técnicos, como por ejemplo cableados con ángulos por las distancias en las columnas, la calidad del material del pilar domiciliario, que además, no cumple con las exigencias técnicas para las instalaciones eléctricas.
En vista de estas circunstancias, los técnicos de la EC SAPEM se niegan a recibir las obras, dado que puntualizan que una vez que estén bajo su responsabilidad, cualquier inconveniente originado por la calidad de los materiales o por los problemas derivados del uso de pilares no aptos, le serán achacados a la propia firma, y no al Ministerio de Servicios Públicos.
En el medio, los vecinos del barrio aguardan con menos paciencia que antes, para poder tener energía dentro de los parámetros normales.
7,4
Millones de pesos se gastaron para repotenciar el cableado y la distribución eléctrica en los barrios Mil Viviendas y Libertador I, para cambiar el cableado subterráneo.
Las exigencias en los pliegos de la licitación
Frente al planteo de la EC SAPEM, que presentó como corresponde el problema en el Ministerio de Servicios Públicos, las empresas habrían alegado que los pliegos de licitación de las obras no eran lo suficientemente claros y permitían "diversas interpretaciones".
Con este argumento, no harán trabajos nuevos ni reemplazarán los pilares que ya instalaron, como así tampoco cambiarán las ubicaciones para evitar cableados en ángulo. Solucionar los problemas de electricidad en las Mil Viviendas es tan complejo como el mismo trazado de las casas y de sus peatonales. Cuando el barrio se entregó, en la década del '80, era el único que tenía un cableado eléctrico subterráneo, tendido de gas natural disponible y cloacas. Con el tiempo, los planos del recorrido de los cables se perdieron, mientras que la gente se preocupó por descubrir el modo en el que podía robar la electricidad.
En la actualidad, la empresa tiene pérdidas por el consumo en el sector, que rondan el 70% de la potencia que entrega al barrio.
