Avanza obra clave para Villa La Angostura

Avanza obra clave para Villa La Angostura

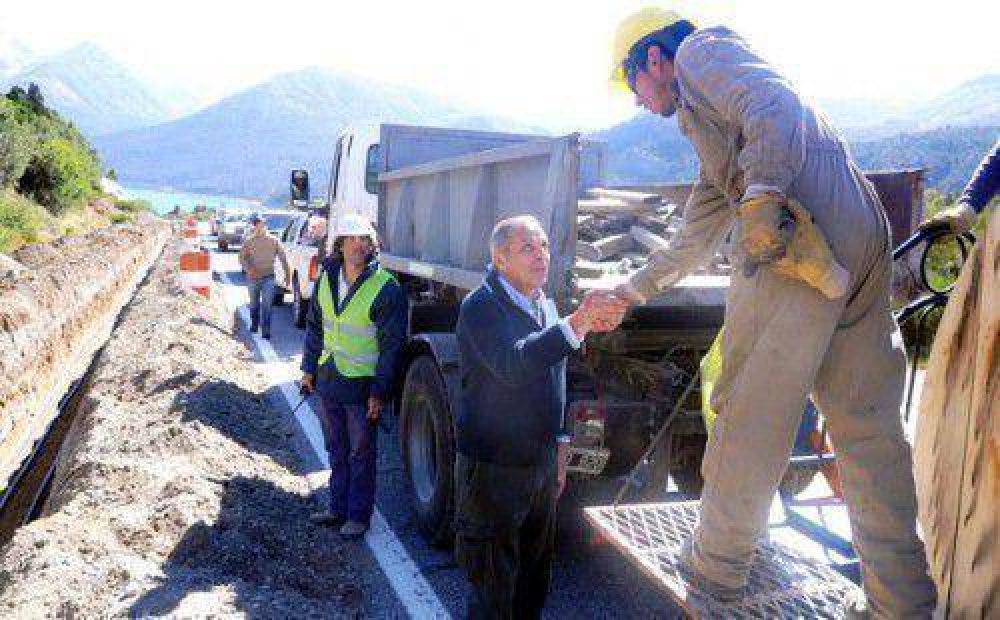

Una de las obras de interconexión eléctrica más importantes de las que se construyen en el país, la de Villa la Angostura, está ya en 35 por ciento de avance, según informó el gobierno neuquino, después de una recorrida que hizo el gobernador Jorge Sapag.

La interconexión al sistema eléctrico nacional demanda una inversión estimada de 200 millones de pesos, y permitirá al Ente Provincial de Energía del Neuquén (EPEN) ahorrar unos 30 millones de pesos anuales, que se emplean para la generación eléctrica local a través de un grupo generador que utiliza gasoil y gas.

Según se informó desde el Ente Provincial de Energía del Neuquén (EPEN), la subestación transformadora 33/13,2 kilovoltios de Villa La Angostura también está en ejecución.

Se concluyeron los trabajos de mampostería del edificio (revoques e instalación de aberturas, edificio de comandos, hormigonado de fundaciones y bateas de transformadores, y cubierta de techo de sala de comandos) y está al 95 por ciento el nuevo cerco perimetral.

También se explicó que se encuentra en ejecución la línea de media tensión subterránea de 33 kilovoltios desde la subestación transformadora Villa La Angostura a la estación transformadora Paso Coihue. Los trabajos actuales son tendido de conductor 25,5 kilómetros, tendido de tritubo 24 kilómetros, relleno y compactado finalizado de 22,5 kilómetros (cámaras 04-05, 06-10, 11-12 y13-18, 19-23), y construcción de cruces de arroyos y alcantarillas.

En la estación transformadora Paso Coihue 132/33/13,2 kilovoltios también hay tareas ejecutadas y en ejecución: transformadores montados y armados, hormigonado de fundaciones de interruptores de 132 kilovoltios, seccionadores, transformadores de tensión, hormigonado de columnas de sala de comandos y cerco perimetral de la estación transformadora.

En lo que hace a la línea de alta tensión (LAT) 132 kilovoltios de la estación transformadora Paso Coihue hasta el límite interprovincial (El Cruce), el 12 de este mes se presentó el estudio de impacto ambiental completo ante la Administración de Parques Nacionales.

Respecto de la vinculación 132 kilovoltios Pilcaniyeu-Paso Coihue-San Carlos de Bariloche, desde el EPEN se explicó que la obra consiste básicamente en la construcción de: vinculación nueva LAT de 132 kilovoltios a Sistema Alipiba (Alicurá-Pilcaniyeu-Bariloche); nueva LAT 132 kilovoltios Sistema Alipiba hasta la Estación de Maniobra Dina Huapi (EM DH); Estación de Maniobra Dina Huapi; readecuación de la estación transformadora 132 kilovoltios Bariloche (La Paloma); nueva LAT 132 kilovoltios EM Dina Huapi-ET Bariloche (La Paloma); y LAT 132 kilovoltios EM Dina Huapi-Cruces Ruta Nacional Nº 40 y Ruta Nº 231.
