¿Por qué no finaliza la obra de la Av. 10?

¿Por qué no finaliza la obra de la Av. 10?

La tan ansiada obra de pavimentación en la avenida 10, hacia el sector de los campings, parece haberse estancado debido a algunos problemas en la concreción de dicho trabajo. Por lo menos, así se desprende de un informe denominado "Acta recepción provisoria parcial" al que tuvo acceso este medio.

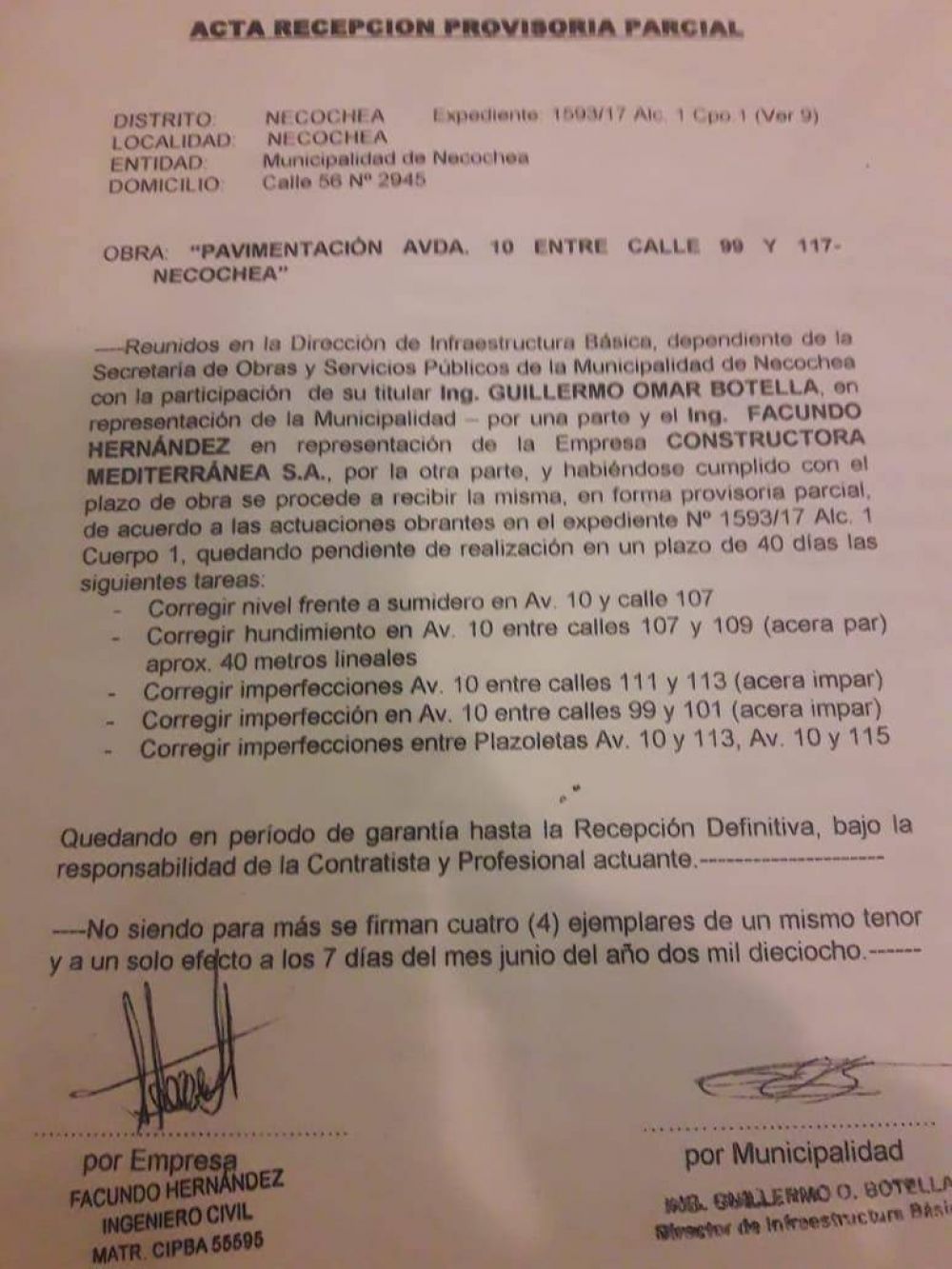

Dicho informe, indica lo siguiente:

"Obra: Pavimentación Avenida 10 entre calle 99 y 117. Necochea"

Reunidos en la Dirección de Infraestructura Básica, dependiente de la Secretaría de Obras y Servicios Públicos de Necochea, con la participación de su titular, Ing. Guillermo Omar Botella, en representación de la Municipalidad de Necochea- por una parte y el Ing. Facundo Hernández en representación de la Empresa Constructora Mediterránea SA, por la otra, y habiéndose cumplido con el plazo de obra se procede a recibir la misma, en forma provisoria parcial de acuerdo a las actuaciones obrantes en el expediente N° 1593/17 Alc. 1 Cuerpo 1, quedando pendiente de realización en un plazo de 40 días las siguientes tareas:

- Corregir nivel frente a sumidero en Av. 10 y calle 107

- Corregir hundimiento en Av. 10 entre calles 107 y 109 (acera par) aprox. 40 metros lineales

- Corregir imperfecciones Av. 10 entre calles 111 y 113 (acera impar)

- Corregir imperfecciones en Av. 10 entre 99 y 101 (acera impar)

- Corregir imperfecciones entre Plazoletas Av. 10 y 113; Av. 10 y 115

Quedando en período de garantía hasta la Recepción Definitiva, bajo la responsabilidad de la Contratista y Profesional  actuante.-

- No siendo para más se firman cuatro (4) ejemplares de un mismo tenor y a un solo efecto a los 7 días del mes de junio del año dos mil dieciocho."
