San Juan.- Si bien la obra se estaría inaugurando en marzo, habría intenciones de realizar una prueba piloto con la central de 2 MW. Está se realizaría durante los días que se desarrolle la Fiesta del Sol en nuestra provincia.

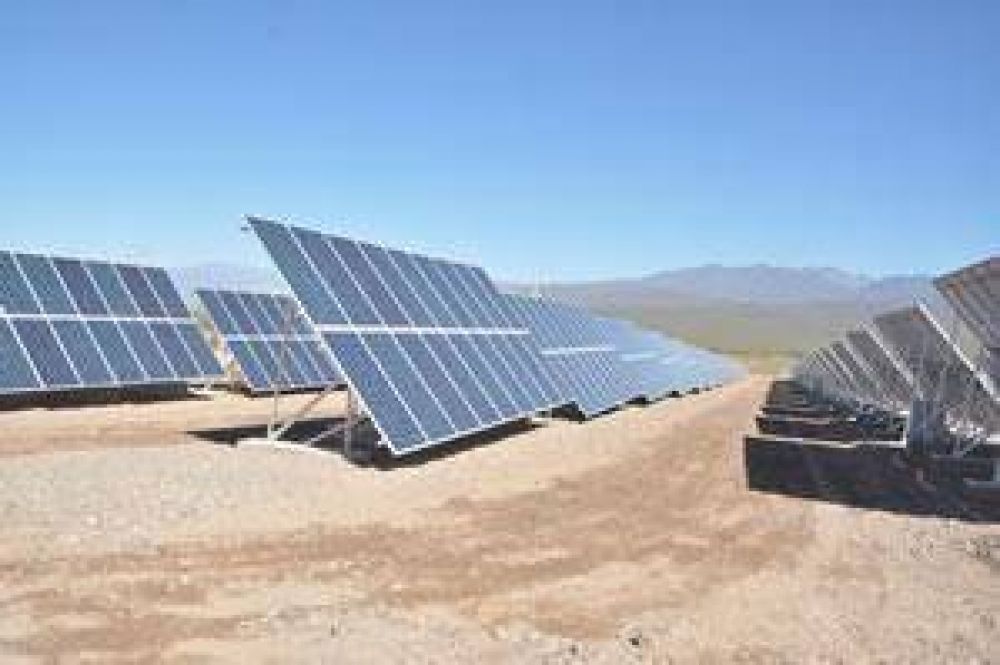

La obra tendría un avance del 85% en lo que respecta a la instalación de los paneles, y esperan poder inaugurar los primeros 5 MW en el mes de marzo, si es posible con la presencia de la Presidenta. Pero existiría la posibilidad de realizar una prueba piloto con la central de 2 MW, durante los días en que se desarrolle la Fiesta del Sol.
Según lo que nos informaron, las bases de hormigón en donde se instalarán los paneles ya están finalizadas. Además, ya se comenzó con el tendido del cableado subterráneo de conexión, la instalación de los tableros secundarios y terciarios, que van situados en forma intermedia entre los conjuntos de paneles, y la construcción de las casas en donde se instalarán los inversores y celdas.
Dichas casas están a la altura de loza, en la central de 2 MW y a mitad de pared, en la de 3 MW. Según los técnicos, en los próximos días estarían finalizadas.
Una vez terminadas éstas, se procederá a la instalación de los inversores, que ya vienen con los respectivos anclajes y que se encuentran en el predio.
En lo que podría existir una demora es en algunos elementos de importación, como es el equipamiento para inyectar la energía en red, debido a las restricciones que se han establecido.
Cuando el terreno de 80 hectáreas se niveló, quedó mucha arena suelta. Es por esa razón que se está analizando plantar una especie de gramilla. Ésta es una champita que tiene una escaza raíz y necesita poca agua. Generalmente la utiliza Vialidad Provincial y sirve de contención.
La obra tiene un costo de 18 millones de dólares en esta primera etapa, y está financiada íntegramente por el BICE (Banco de Inversión y Comercio Exterior).
Una vez terminada la instalación de los primeros 5 MW, comenzarían con la instalación de otros tantos, cuya financiación ya está aprobada por el BICE, entidad que seguramente financiará los otros 10 MW para finalizar con el proyecto definitivo.
Se trata del primer crédito otorgado por esta entidad bancaria correspondiente a su línea de Energía Renovables, que cuenta con un monto total de 100 millones de dólares y con plazos de hasta 10 años, y está destinada a financiar proyectos de energía solar, eólica, hidroeléctrica, entre otras. La energía generada a partir de esta obra será conectada al sistema integrado nacional.
