El acto está previsto para el mediodía, en la sede del Ministerio de Planificación Federal. 12 pliegos fueron vendidos a diferentes empresas nacionales e internacionales. El siguiente plazo al del miércoles será el 21 de febrero, cuando se presenten las fuentes de financiamiento de al menos el 50% de los $ 24.318 millones que costarán las obras.
Doce son los pliegos vendidos -con un costo de 500.000 pesos- para esta licitación, cuya fecha original de apertura de sobres era el 12 de diciembre, pero un día antes el Gobierno resolvió posponerla hasta el 9 de enero por las múltiples consultas que hicieron llegar las empresas interesadas.
En consonancia con esa postergación, se prorrogó hasta el 21 de febrero el plazo para que las interesadas presenten la nota de las fuentes de financiamiento que les permiten garantizar que están en condiciones de financiarse hasta en un 50 por ciento de las obras.
El Gobierno también aumentó el valor máximo calculado para esas construcciones, llevándolo de los 21.600 millones estimados inicialmente a los 24.318 millones de pesos.
Ambas represas se construirán sobre las márgenes del río Santa Cruz, estimándose que aportarán 1.740 MW (megavatios) de potencia y demandarán una inversión de poco más de 24.000 millones de pesos.
La ceremonia de apertura de sobres de esta licitación pública nacional e internacional está prevista para las 12.00 horas del miércoles en la sede del Ministerio de Planificación.
Entre los 12 compradores de pliegos figuran empresas constructoras brasileñas de la importancia de Camargo Correa; Norberto Odebrecht SA; OAS Ltda.; Andrade Gutiérrez.
También compró el pliego la estatal china Sinohydro, cuyos socios nacionales serían el empresario santacruceño Lázaro Báez con Austral Construcciones y la constructora IECSA de Angel Calcaterra, según informó El Inversor Online.
A su vez, el grupo chino Ghezouba (CGGC) se asoció con la cordobesa Electroingeniería, que conducen Osvaldo Acosta y Gerardo Ferreira, una compañía que en la última década se posicionó con fuerza dentro del área energética (compró un 25% de las acciones de Transener y se adjudicó la construcción de obras estratégicas, como Atucha II y líneas de transporte de 500 KW).
Otra de las joint venture que están en carrera la integran la constructora brasileña Quiroz Galvao, que realizó su oferta en conjunto con la argentina Comercial del Plata Construcciones (CPC), adquirida hace algunos años por el empresario Cristóbal López, titular de Oil Combustibles. Ese grupo estaría conformado, además, por la koreana Hyundai.
Otros adquirentes fueron la rusa Inter RAO Export Limited Liabi y la española Corsan, Corviam Construcciones SA.
Entre las nacionales, adquirieron pliegos Panedile Argentina SA; Industrias Metalúrgicas Pescarmona (IMPSA), y Helport, del Grupo Eurnekian.
Uno de los requisitos que establece el pliego es que todas las sociedades postulantes deben contar con un socio local con un porcentaje del capital no menor del 30 por ciento.
El ministro de Planificación Julio De Vido y el secretario de Obras Públicas, José López, realizaron meses atrás un “road show” en un hotel de la zona de Retiro, que luego extendieron a Brasil, China y Rusia, en busca de inversores para estas obras.
La obra re-licitada en abril de 2012 implicó la firma de un convenio entre el Gobierno nacional, la Gobernación de Santa Cruz, ENARSA, Banco Nación, Electro SA, Fideicomiso del Sistema Eléctrico Nacional, con la esperanza de que durante 2013 se comience con la obra de las represas que costaba a mayo el año pasado $ 21.600 millones, $ 5.000 más que su valor inicial en 2008, un 35% de incremento en dos años. A ello deberá sumarse el último aumento del 12,5%.
En cuatro años, plazo para la finalización de las represas que buscan poner en valor el tercer río más caudaloso del país, la producción energética de las represas representará el 4,7% de la demanda del sistema energético nacional, llevando al 41% la energía hídrica del país. Esto ya se había planteado por el año 2008, pero sin avanzar en la obra. La meta del Estado nacional es disminuir la dependencia que tiene en materia energética de los fósiles, esto es gas y petróleo, que representan el 61,8% de la matriz, mientras que la hidroeléctrica es sólo el 29,2%, la energía renovable el 1,3% y el 7,7% la nuclear, con Atucha I y II.
El llamado a licitación pública nacional e internacional prevé la construcción de las represas “Presidente Néstor Kirchner” y “Gobernador Jorge Cepernic” sobre el río Santa Cruz, que atraviesa la provincia desde el lago Argentino, en la zona cordillerana, hasta el océano Atlántico.
Estas represas, en conjunto, podrán generar 5.000 GW/año. Su construcción tendrá un plazo de cinco (5) años y en una primera etapa generarán unos 5.000 puestos de trabajo directos.

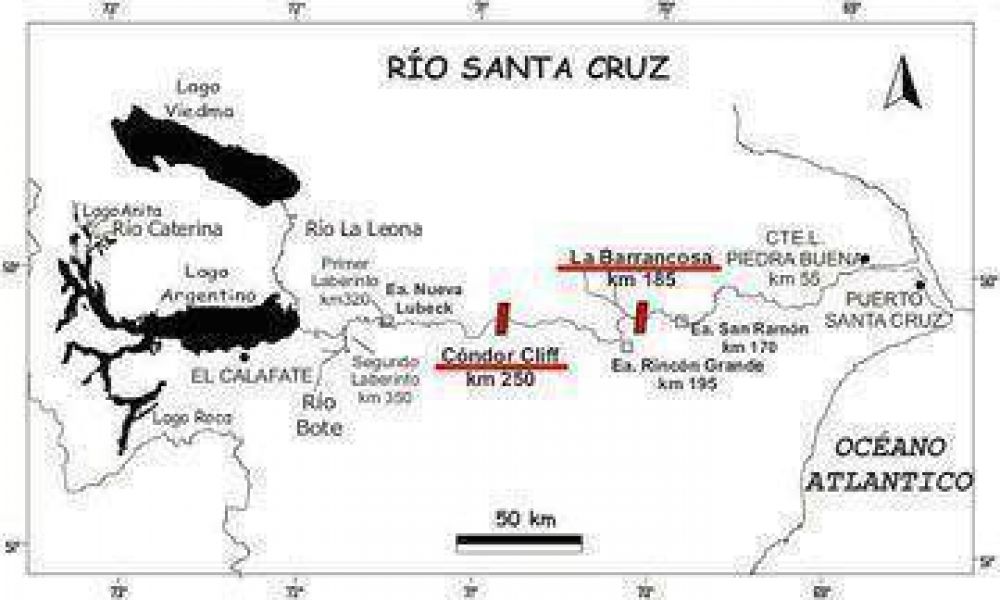

La obra sobre el río Santa Cruz, a la altura de las estancias Barrancosa y Cóndor Cliff, se constituirá en la tercera represa en potencia de país, detrás de Yacyretá, que tiene capacidad para generar 3.200 MW, y de Salto Grande (1.800 MW).
Pero será la más importante si se tiene en cuenta la cuota que le corresponde al país en las hidroeléctricas binacionales. El conjunto hidroeléctrico también contribuirá al desarrollo regional con el aprovechamiento de 30.000 hectáreas aguas abajo dedicadas a la agricultura, que permitirán mejorar la ganadería y con otras 5.000 hectáreas para la agricultura intensiva.
Los oferentes -según las condiciones del pliego- deberán contemplar un financiamiento integrado por tres fuentes. Una será la financiación externa o a través del mercado de capitales; otra corresponde a un Fideicomiso de Infraestructura Hídrica, y la tercera es el repago por venta de energía mediante contrato de CAMMESA con la provincia de Santa Cruz, con aval del Estado nacional.
