Construyen gasoducto para mejorar el suministro a Chivilcoy

Construyen gasoducto para mejorar el suministro a Chivilcoy
La empresa VTS Construcciones está instalando un nuevo gasoducto de un kilómetro y medio para reforzar el suministro de gas natural a Chivilcoy.
Esta cañería saldrá del gasoducto central Neuba, que pasa a tan solo ocho kilómetros de la ruta 5 y avenida Mitre, y que servirá de “pulmón” para incrementar la capacidad energética del Parque Industrial y también cubrir las necesidades que se generarán a partir de la incorporación de nuevos barrios a este servicio.

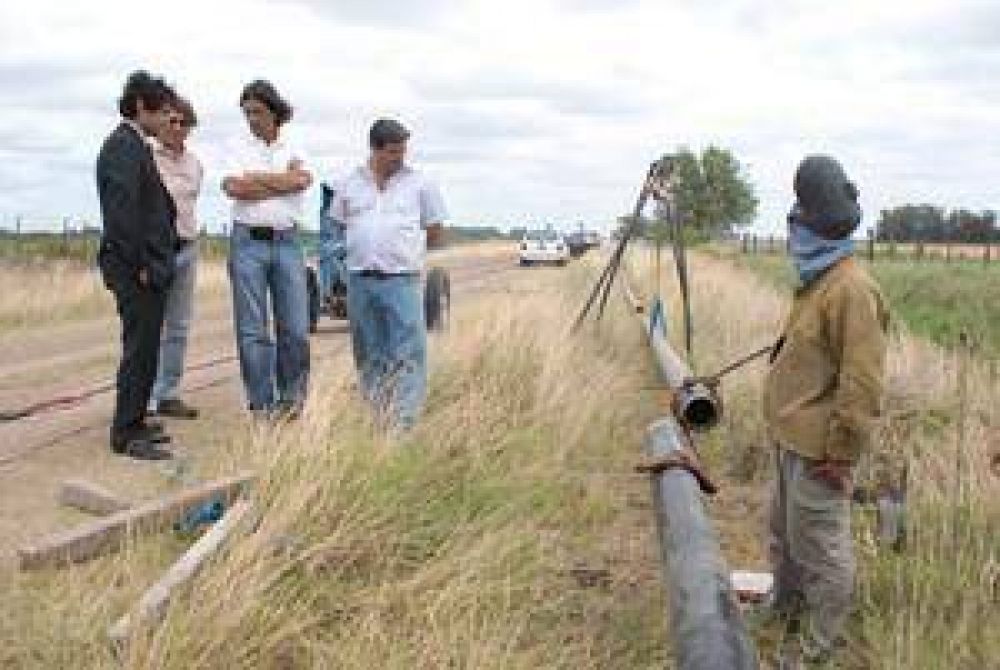

En horas de la mañana de ayer, el intendente Aníbal Pittelli y el director de la Producción, Julio Siri, estuvieron en el lugar donde avanza la colocación del gasoducto, en un camino rural continuidad del acceso Néstor Kirchner, a unos 7 kilómetros de la ruta 5.

También estuvieron presentes los responsables de la empresa VTS Construcciones, Rubén Tófalo y Santiago Cabrero, quienes brindaron algunas explicaciones técnicas a los funcionarios y a los medios de prensa.

Aníbal Pittelli: “Permitirá avanzar en la ampliación del servicio”

El intendente Aníbal Pittelli destacó la importancia de esta obra debido a que permitirá avanzar en la ampliación del servicio en la ciudad y el Parque Industrial. Aclaró que se está construyendo a partir de una exigencia planteada por la empresa Camuzzi Gas Pampeana “a raíz de las ampliaciones de gas que se están realizando en la ciudad. Está pronto a terminarse la obra en el Parque Industrial, se avanza en la avenida De Tomaso y se tiene proyectado llevar este servicio a los barrios del Plan Federal, especificó el funcionario.

Por su parte, Rubén Tófalo explicó que la obra forma parte de un trabajo de ampliación “de media presión del Parque Industrial en una primera etapa, y ahora se está haciendo este refuerzo con un gasoducto, a partir de la solicitud efectuada por Camuzzi Gas Pampeana cuando le dio la factibilidad de la obra, a efectos de poder dar un equilibrio al sistema”.

Luego explicó que en el plazo de obra original había sido de cinco meses “pero hubo un impasse a partir de la intervención de personal de Medio Ambiente y Seguridad debido a que esta obra va paralela a un gasoducto y se debió aguardar que se expidan sobre el tema. Ahora ya se está llevando adelante un nuevo plan de trabajo, y esperamos que estaría habilitado este tramo a fines de febrero del año próximo”.
