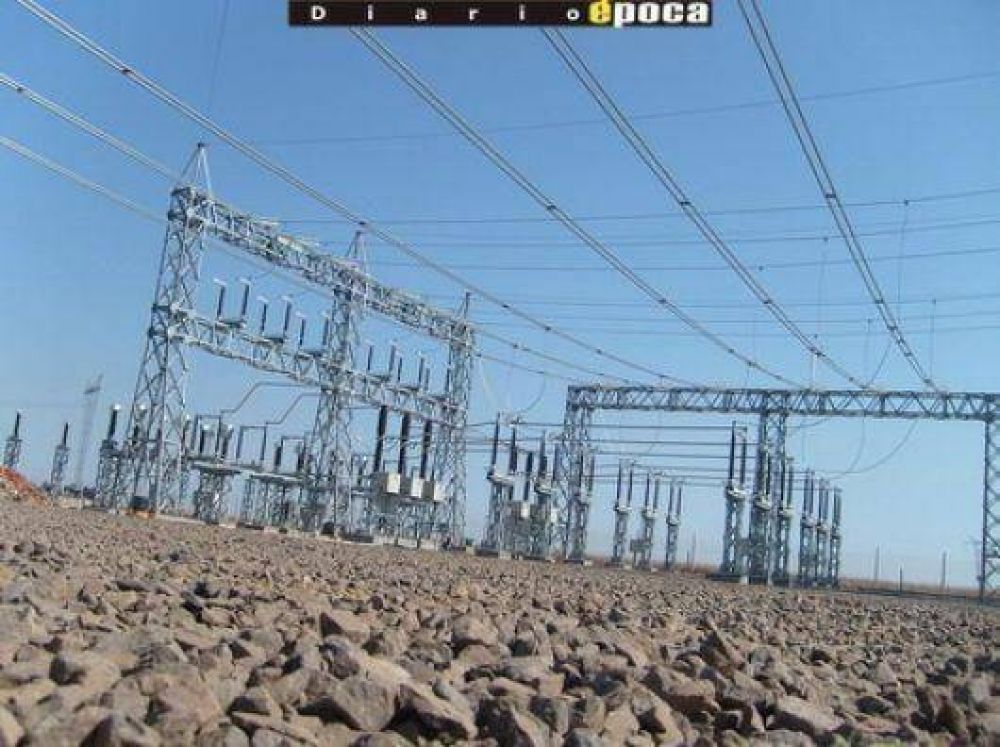

Buscarán la no objeción para contratos de obras energéticas

Buscarán la no objeción para contratos de obras energéticas
También la provincia pedirá formalmente la ampliación del financiamiento porque el costo inicial de la obra valuada en 19 millones de dólares es de 2008. La documentación será entregada a una entidad crediticia del MERCOSUR que costea el emprendimiento.
Desde febrero próximo la subsecretaría de Energía de Corrientes iniciará dos etapas claves para empezar una obra emblemática en cuestión energética. Buscará la no objeción a las licitaciones hechas y a su vez a las firmas que adquirieron las mismas durante los llamados hechos a fines del año pasado. Se trata de la conexión entre Mercedes y Paso de los Libres, cuyo trabajo está dividido en cinco partes.

El próximo mes la provincia enviará toda la documentación al respecto a “nuestra unidad nacional de gestión que está en Buenos Aires y de ahí es enviada a la sede del (FOCEM) en Montevideo”, explicó a época el subsecretario de Energía provincial, Marcelo Gatti.

La sigla significa Fondo Para la Convergencia Estructural del MERCOSUR y Corrientes es la primera provincia en presentar un proyecto de obra ante el organismo y a su vez, la primera de toda Argentina en obtener un visto bueno para los trabajos.

La subsecretaría dirigida por Gatti pidió la financiación del emprendimiento en abril de 2008 y recién en octubre de 2010 las cancillerías de los países miembros del MERCOSUR, aprobaron el proyecto.

Además de la no objeción a los procesos licitatorios el FOCEM también deberá expedirse sobre “la ampliación de financiamiento porque el costo de todo esto es a valores de 2008”, dijo Gatti. Es justamente la fecha en que Corrientes presentó el pedido y esos montos deben ser actualizados con lo que el costo final tendrá un considerable impacto.

En aquellas carpetas entregadas por la provincia a la entidad crediticia del MERCOSUR el valor de la obra dividida en cinco etapas era de 19 millones de dólares. En la actualidad esa cifra podría casi duplicarse teniendo en cuenta la inflación nacional y los costos internacionales de insumos y materiales para la obra.

“Los tiempos no los manejamos nosotros” respondió el subsecretario de Energía ante la consulta de cuánto tiempo demandará todo el trámite. Se debe a que la aprobación estará en la órbita del FOCEM.

Detalles

La conexión entre la Estación Transformadora Iberá de 500kv ubicada en Mercedes con Paso de los Libres, es el segundo anillo energético que pretende concretar el Gobierno. El primero ya lo hizo con un idéntico enlace pero con Goya que está en plena ejecución.

En el caso de Libres ubicada sobre la costa del río Uruguay el trabajo está dividido en cinco tramos de los cuales tres se reparten en la construcción de una nueva Estación Transformadora en al zona Norte de la ciudad correntina que limita con Uruguaiana (Brasil).

La conexión desde el centro de la provincia es a través de una línea de alta tensión que se extiende por 70 kilómetros desde la Estación Iberá hasta Paso de los Libres. El plazo una vez iniciados los trabajos es de un año y medio lo que se dará una vez firmado el contrato de obra.
